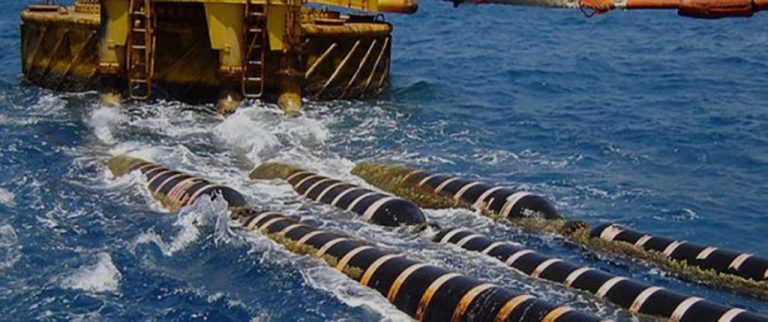

Σε πλήρη εξέλιξη βρίσκεται από την Αριάδνη Interconnection (θυγατρική του ΑΔΜΗΕ) η μεγάλη ηλεκτρική διασύνδεση της Κρήτης με την Αττική, ένα από τα μεγαλύτερα έργα υποδομής στη χώρα μας, με προϋπολογισμό άνω του ενός δισ. ευρώ. Σύμφωνα με το ανανεωμένο χρονοδιάγραμμα του έργου, από τα τέλη Οκτωβρίου εκτιμάται ότι θα ξεκινήσει η πόντιση των δύο καλωδίων οπτικών ινών από την ιταλική Prysmian, διαδοχικά από την Αττική έως και το Ηράκλειο Κρήτης.
Η εγκατάσταση των οπτικών ινών _ οι οποίες έχουν συνολικό μήκος 756 χιλιομέτρων (2 επί 335 χλμ. υποβρύχιο τμήμα και 2 επί 43 χλμ. υπόγεια) _ θα ολοκληρωθεί σε δύο επιχειρήσεις μέσα σε διάστημα περίπου έξι εβδομάδων, ανάλογα με τις καιρικές συνθήκες. Με την ολοκλήρωση της πόντισής του θα αυξηθεί σημαντικά η διασυνδεσιμότητα του νησιού με τα χερσαία τηλεπικοινωνιακά δίκτυα και τα Data Centers. Το έργο δημιουργεί τις προϋποθέσεις ώστε η Κρήτη να καταστεί ένα στρατηγικό ενεργειακό και τηλεπικοινωνιακό σταυροδρόμι, αξιοποιώντας τις εναλλακτικές οδεύσεις των καλωδίων ισχύος και οπτικών ινών.
Επίσης, στις αρχές Δεκεμβρίου αναμένεται να αρχίσει τελικά η πόντιση του πρώτου τμήματος του ενός από τα δύο υποβρύχια καλώδια συνεχούς τάσης της μεγάλης ηλεκτρικής διασύνδεσης από την ανάδοχη εταιρεία Nexans, για την οποία θα χρησιμοποιηθεί το ολοκαίνουργιο πλοίο «Aurora». Η παραγωγή των καλωδίων έχει ξεκινήσει εδώ και έναν χρόνο στα εργοστάσια των αναδόχων (σε Ιταλία, Γαλλία, Δανία και Ελλάδα) και αναμένεται να περατωθεί το δεύτερο εξάμηνο του 2022. Οι έρευνες βυθού ολοκληρώθηκαν το καλοκαίρι ενώ οι μελέτες για τα χερσαία καλωδιακά τμήματα έχουν προχωρήσει σε βαθμό 80%. Επίσης σε εξέλιξη βρίσκεται και η κατασκευή του εξοπλισμού για τους σταθμούς μετατροπής σε Κρήτη και Αττική.
Να σημειωθεί ότι το έργο συμβασιοποιήθηκε τον Ιούνιο του 2020 ανάμεσα στην Αριάδνη Interconnection και τις ανάδοχες εταιρείες Prysmian, Nexans, ΝΚΤ-HellenicCables και Siemens – ΤΕΡΝΑ και αναμένεται να λειτουργεί στο τέλος του 2024.
Η νέα ηλεκτρική διασύνδεση Κρήτης – Αττικής πέρα από οικονομικό αποτύπωμα, έχει επίσης κοινωνικές και περιβαλλοντικές προεκτάσεις. Οικονομικό γιατί το 2024, το πρώτο πλήρες έτος λειτουργίας των δύο ηλεκτρικών διασυνδέσεων του νησιού, όλοι οι καταναλωτές της χώρας θα εξοικονομήσουν 550 εκατ. ευρώ από τον περιορισμό των χρεώσεων ΥΚΩ (Υπηρεσίες Κοινής Ωφέλειας) στους λογαριασμούς ρεύματος ετησίως. Το όφελος αυτό βαθμιαία θα αυξάνεται, αγγίζοντας το 1 δισ. ευρώ το 2030. Επιπλέον, κατά τη διάρκεια κατασκευής του έργου θα δημιουργηθούν περισσότερες από 2.000 θέσεις εργασίας.
Όσο για τις περιβαλλοντικές ωφέλειες, η λειτουργία της διασύνδεσης θα οδηγήσει σε περιορισμό των εκπομπών CO2 κατά 500.000 τόνους και οι ρύποι από την παραγωγή ενέργειας στο νησί θα μηδενιστούν, καθώς θα σβήσουν οριστικά τα φουγάρα των τοπικών θερμικών σταθμών παραγωγής ηλεκτρικής ενέργειας, που λειτουργούν με χρήση ντίζελ.
Η ηλεκτρική διασύνδεση της Κρήτης, με μεταφορική ικανότητα 1.000 MW, αποτελεί τη νησιωτική διασύνδεση με τη μεγαλύτερη ισχύ στον κόσμο, μαζί με τη Σαρδηνία. Η πόντιση των καλωδίων σε βάθη που φτάνουν έως τα 1.200 μέτρα, την κατατάσσουν στην πρώτη τριάδα των βαθύτερων διασυνδέσεων διεθνώς.
Latest News
Ακριβότερο το φυσικό αέριο το καλοκαίρι - Σε υψηλό 3ετίας το premium
Αντιμέτωπη με νέες προκλήσεις βρίσκεται η αγορά φυσικού αερίου στην Ευρώπη - Πώς επηρεάζει η Γερμανία
Κομισιόν: Πώς θα ρίξουμε τις τιμές της ενέργειας - Τι απαντάμε στις ΗΠΑ
Η Ούρσουλα φον ντερ Λάιεν μίλησε εφ' όλης της ύλης στην Ολομέλεια του Ευρωπαϊκού Κοινοβουλίου στο Στρασβούργο
Στα 50 ευρώ και πάλι το φυσικό αέριο - Κάτω από 60% η πληρότητα στις αποθήκες
Οι εξαγγελίες Τραμπ πλήττουν το φυσικό αέριο στην Ευρώπη - Με ταχύτατους ρυθμούς αδειάζουν οι αποθήκες στην ΕΕ
Πατήθηκε το κουμπί για τον διαγωνισμό της Chevron - Το roadmap για τις έρευνες υδρογονανθράκων
Η αδειοδότηση για τις έρευνες σε υδρογονάνθρακες ξεκινά, ανακοίνωσε ο CEO της ΕΔΕΥΕΠ Άρης Στεφάτος - Τα βήματα για τον διαγωνισμό της περιοχής που ζήτησε η Chevron
Σκυλακάκης: Ξεκινά η μελέτη και ο διαγωνισμός για τους υδρογονάνθρακες
Τι είπε ο υπουργός Ενέργειας και Περιβάλλοντος Θόδωρος Σκυλακάκης για υδρογονάνθρακες και Εξοικονομώ
Στην τελική φάση ο διαγωνισμός για υποβρύχια καλώδια σε Δωδεκάνησα και ΒΑ Αιγαίο
ΑΔΜΗΕ: Ο αρχικός προϋπολογισμός του έργου ανέρχεται σε 1,717 δισ. και η διάρκεια του έργου στα 6 χρόνια από την υπογραφή της σύμβασης
«Εύθραυστη» και το 2025 η αγορά φυσικού αερίου - Τι προβλέπει ο ΙΕΑ
Το παγκόσμιο ισοζύγιο παραμένει εύθραυστο, υπογραμμίζοντας την ανάγκη για μεγαλύτερη διεθνή συνεργασία, επισημαίνει ο ΙΕΑ
Νευρικές διακυμάνσεις στο φυσικό αέριο μετά τις εξαγγελίες Τραμπ
Η αλλαγή επηρεάζει μελλοντικά έργα στο φυσικό αέριο, ως εκ τούτου η Ευρώπη αναμένεται να συνεχίσει να αντιμετωπίζει προκλήσεις και φέτος
Ο Τραμπ ξανασχεδιάζει τον παγκόσμιο ενεργειακό χάρτη
Θα εξάγουμε την αμερικανική ενέργεια σε όλον τον κόσμο, διαμηνύει ο Ντόναλντ Τραμπ
Άνοιξε το παιχνίδι για τα ελληνικά κοιτάσματα – Ποιες περιοχές στοχεύουν οι Βig Οil [χάρτης]
Οι ελληνικοί υδρογονάνθρακες στα «χέρια» των Big Oil – Ο διαγωνισμός για το block «Νότια της Πελοποννήσου» - Στο ραντάρ Chevron και ExxonMobil offshore εκτάσεις νότια της Κρήτης
